زمان قالببرداری بتن با توجه به دمای هوا یکی از مهمترین عوامل در کیفیت نهایی سازه بتنی است. اگر قالب زودتر از موعد باز شود، خطر ترکخوردگی، خردشدن گوشهها، خزش زیاد و کاهش شدید مقاومت فشاری وجود دارد؛ و اگر دیرتر از حد لازم باز شود، هم زمان اجرا طولانی میشود، هم هزینه قالببندی بالا میرود.
در این مقاله تخصصی، به صورت کامل و مهندسی، معیارهای انتخاب زمان مناسب قالببرداری در دماهای مختلف را بررسی میکنیم.
اهمیت زمان قالببرداری بتن در کیفیت سازه
قالببرداری فقط یک عملیات اجرایی ساده نیست؛ بخشی از فرایند کنترل کیفیت سازه است. چند دلیل اصلی اهمیت آن:
- تأثیر مستقیم بر مقاومت فشاری بتن
- جلوگیری از ترکهای سطحی و عمقی
- پیشگیری از ریزش، لهشدگی لبهها و شکست موضعی
- کاهش تغییرشکل (خیز) تیرها و دالها
- بهینهسازی زمان و هزینه اجرای پروژه
عوامل اصلی تعیین زمان قالببرداری

برای تعیین زمان مناسب قالببرداری با توجه به دمای هوا، چند پارامتر اصلی را باید همزمان ببینیم:
1. دمای هوا و بتن
دمای محیط و خود بتن مهمترین عامل در سرعت گیرش و سختشدن بتن است:
- در دمای پایین، واکنش هیدراسیون کند است در نتیجه افزایش زمان لازم برای قالببرداری نیاز است.
- در دمای بالا، هیدراسیون سریعتر است اما خطر جمعشدگی، ترک حرارتی و اتلاف آب وجود دارد.
2. رده مقاومتی و طرح اختلاط بتن
- بتنهای با عیار سیمان بالاتر و رده مقاومتی بیشتر معمولاً سریعتر به مقاومت مورد نیاز میرسند.
- استفاده از افزودنیهای زودگیر میتواند زمان قالببرداری را کاهش دهد.
- افزودنیهای دیرگیر و نسبت آب به سیمان بالا (w/c زیاد) زمان رسیدن به مقاومت لازم را طولانیتر میکند.
3. نوع عضو سازهای (عمودی / افقی / کنسول)
- اعضای فشاری و قائم (ستون، دیوار برشی)در اینها بارگذاری خمشی حاد نداریم و معمولاً زودتر قالببرداری میشوند.
- اعضای خمشی افقی (تیر، دال، پل)نیازمند زمان بیشتر یا باقیماندن شمعها و جکهای زیرسقفی پس از باز کردن بدنه قالب هستند.
- کنسولهابه دلیل رفتار خاص خمشی و خیز زیاد، حساستر بوده و زمان قالببرداری طولانیتر است.
4. نوع سیمان و افزودنیها
- سیمان نوع زودگیر (تیپ III) نتیجه افزایش سرعت کسب مقاومت
- سیمانهای با حرارت هیدراسیون پایین یا دیرگیر نتیجه افزایش زمان قالببرداری
- استفاده از زودگیرها و روانکنندههای خاص باید حتماً در محاسبه زمان قالببرداری لحاظ شود.
معیار اصلی رسیدن بتن به درصدی از مقاومت نهایی
بهصورت اصولی، قالببرداری زمانی مجاز است که بتن به حداقل درصد مشخصی از مقاومت ۲۸ روزه خود برسد. به طور معمول:
- برای قالبهای قائم (ستون، دیوار):رسیدن به حدود ۳۰ تا ۵۰٪ مقاومت مشخصه کافی است.
- برای قالبهای زیرسقفی (تیر و دال ساده):نیاز به حدود ۷۰٪ مقاومت مشخصه داریم.
- برای کنسولها و دهانههای بزرگ:معمولاً ۸۰٪ و حتی بیشتر توصیه میشود.
اما در کارگاه معمولاً نمیتوان هر روز نمونه استوانهای یا مکعبی شکست؛ به همین دلیل از جداول تجربی زمان قالببرداری با توجه به دمای هوا استفاده میشود.

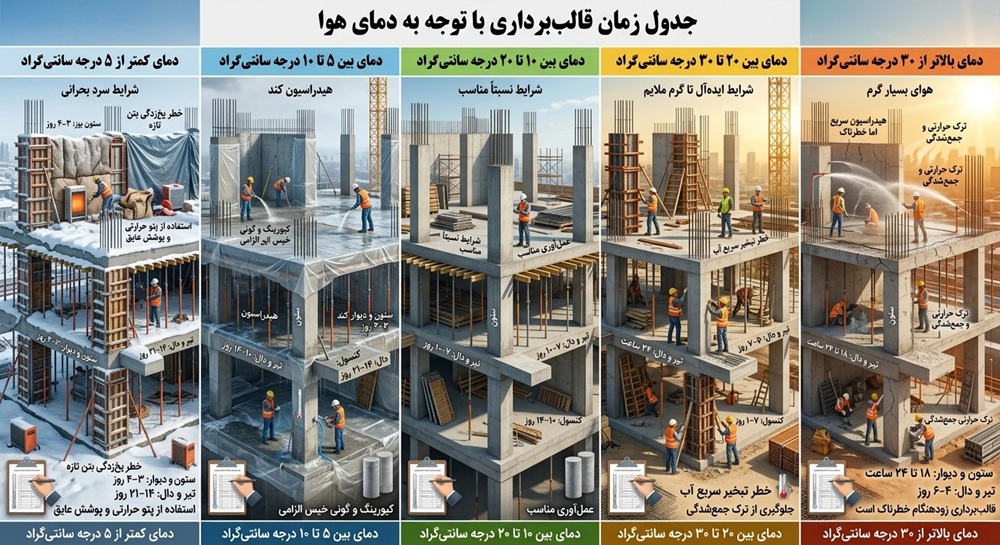

جدول زمان قالببرداری با توجه به دمای هوا

در ادامه، یک راهنمای تقریبی ولی کاربردی برای زمان قالببرداری بتن با توجه به دمای هوا ارائه شده است. این مقادیر برای شرایط معمولی، بتن معمولی C25–C30 و بدون افزودنی ویژه، و دمای ثابت تقریبی روزانه در نظر گرفته شدهاند. در پروژههای حساس، حتماً به آییننامه ملی، ACI، آبا یا مقررات داخلی کارفرما مراجعه شود.
1. دمای کمتر از ۵ درجه سانتیگراد (شرایط سرد بحرانی)
- بهتر است بتنریزی در فضای باز انجام نشود مگر با تمهیدات خاص (گرمایش، پوشش، ضدیخ مجاز و…)
- اگر بتنریزی انجام شود:
- قالبهای جانبی ستون و دیوار: حداقل ۳–۴ روز
- قالب زیر تیر و دال: حداقل ۱۴–۲۱ روز
- استفاده از پوشش عایق، برزنت، پتوهای حرارتی و گرمکردن محیط ضروری است.
- ریسک یخزدگی بتن تازه بسیار بالاست و میتواند مقاومت نهایی را بهطور جدی کاهش دهد.
2. دمای بین ۵ تا ۱۰ درجه سانتیگراد
در این بازه، هیدراسیون نسبتاً کند است:
- ستون و دیوار (قالبهای قائم): ۲–۳ روز
- تیرها (قالب زیرسقفی): ۱۰–۱۴ روز
- دالها و سقفها: ۱۰–۱۴ روز (با نگهداشتن شمعها برای اطمینان بیشتر)
- کنسولها و قطعات حساس: ۱۴–۲۱ روز
حتماً عملآوری مرطوب (کیورینگ) و پوشش پلاستیک یا گونی خیس رعایت شود.
3. دمای بین ۱۰ تا ۲۰ درجه سانتیگراد (شرایط نسبتاً مناسب)
- ستون و دیوار: ۱–۲ روز
- تیرها: ۷–۱۰ روز
- دالها: ۷–۱۰ روز
- کنسولها: ۱۰–۱۴ روز
در این دما، بتن بهصورت منطقی به مقاومت میرسد و اگر طرح اختلاط خوب و عملآوری مناسب باشد، مشکل جدی ایجاد نمیشود.
4. دمای بین ۲۰ تا ۳۰ درجه سانتیگراد (شرایط ایدهآل تا گرم ملایم)
- ستون و دیوار: حدود ۱ روز (۲۴ ساعت)
- در بسیاری از پروژهها در این دما، ستونها را بعد از ۲۰–۲۴ ساعت قالببرداری میکنند.
- تیرها: ۵–۷ روز
- دالها: ۵–۷ روز
- کنسولها: ۷–۱۰ روز
در این دما:
- سرعت کسب مقاومت خوب است
- اما مراقبت از تبخیر سریع آب و ترکهای جمعشدگی پلاستیک بسیار مهم است
- عملآوری با آبپاشی، گونی خیس یا curing compound توصیه میشود.
5. دمای بالاتر از ۳۰ درجه سانتیگراد (هوای بسیار گرم)
در نگاه اول فکر میکنیم قالببرداری خیلی سریعتر میشود، اما نکات مهمی وجود دارد:
- سرعت هیدراسیون زیاد، اما خطر کاهش شدید کیفیت سطح، ترک حرارتی و جمعشدگی بالاست.
- اگر بتنریزی بهصورت صحیح (خنککردن مصالح، انتخاب ساعت مناسب، عملآوری شدید) انجام نشود، مقاومت واقعی به دستآمده کمتر از مقدار تئوری خواهد بود.
به صورت اجرایی:
- ستون و دیوار: معمولاً ۱۸ تا ۲۴ ساعت
- تیرها و دالها: ۴–۶ روز (با کنترل خیز و ترک)
- کنسولها: ۷–۱۰ روز
نکته مهم: در هوای بسیار گرم، «زود قالببرداری کردن» میتواند به علت جمعشدگی و ترکخوردگی بیش از حد، خطرناک باشد؛ ترجیحاً کمی محافظهکارانهتر عمل کنید و حدود زمان را افزایش دهید.
زمان قالببرداری تیر، ستون، دال و کنسول به تفکیک

زمان قالببرداری ستون (قالبهای قائم)
- وابستگی اصلی به دمای هوا دارد و معمولاً کمتر از سایر اعضا است.
- به صورت تقریبی:
- در دمای حدود ۲۰–۲۵ درجه: ۱ تا ۲ روز
- در دمای پایینتر از ۱۰ درجه: ۲ تا ۳ روز یا بیشتر
- قبل از باز کردن قالب ستون:
- سطح بتن نباید در اثر فشار انگشت گود شود
- حتماً گوشهها و لبهها را بررسی کنید
زمان قالببرداری تیرها و زیرسقف
- تیرها علاوه بر قالب جانبی، قالب زیرسقفی و شمعها را هم دارند.
- قالب جانبی تیر را میتوان زودتر از زیرسقفی برداشت، مثلاً:
- جانبی تیر: حدود ۲–۳ روز (در دمای مناسب)
- زیرسقفی و شمعها: ۷–۱۰ روز یا بیشتر، بسته به دهانه، بار و دما
- در دهانههای بلند، ممکن است لازم باشد بخشی از شمعها تا رسیدن به ۸۰٪ مقاومت باقی بمانند.
زمان قالببرداری دال بتنی
- برای دالهای معمولی مسکونی (دهانههای ۳ تا ۵ متر):
- در حدود ۲۰–۲۵ درجه: ۷–۱۰ روز
- در هوای سرد: تا ۱۴ روز یا بیشتر
- برای دالهای با دهانه بلند یا دالهای مجوف و سازههای سنگین، حتماً به آییننامه و دفترچه محاسبات سازه مراجعه شود.
زمان قالببرداری کنسولها
- کنسولها حساسترین نقاط از نظر خیز، ترک و شکست ناگهانی هستند.
- توصیه عمومی:
- در دمای ۲۰–۲۵ درجه: ۱۰ تا ۱۴ روز
- در دمای پایین: تا ۲۱ روز
- حتماً کنترل ترک و خیز کنسول بعد از قالببرداری انجام شود.
نکات اجرایی مهم در قالببرداری بتن
برای اینکه زمان قالببرداری با توجه به دمای هوا را به صورت ایمن و حرفهای مدیریت کنید، این نکات را جدی بگیرید:
-
هرگز فقط به تعداد روز بسنده نکنید
حتماً ظاهر بتن، سختی سطح، و عدم گودشدگی با فشار دست را نیز بررسی کنید.
-
در آبوهوای سرد:
- از ضدیخ بتن مجاز و استاندارد استفاده کنید.
- بتن و میلگرد را در برابر یخزدگی محافظت کنید.
- قالببرداری را تا حد امکان عقب بیندازید.
-
در آبوهوای گرم:
- بتنریزی در ساعات خنکتر روز (صبح زود یا عصر) انجام شود.
- عملآوری مداوم بتن (آبپاشی، گونی خیس، پوشش پلاستیکی) فراموش نشود.
- از باز کردن ناگهانی قالبها مخصوصاً در تیر و دال پرهیز کنید.
-
استفاده از نمونههای آزمایشگاهی (کورینگ و شکست مکعب/استوانه)
در پروژههای مهم، حتماً به جای اتکا به تجربه، مقاومت واقعی بتن در سنین ۳، ۷ و ۱۴ روزه را از آزمایشگاه بگیرید و بر اساس آن تصمیم بگیرید.
-
هماهنگی با دفترچه محاسبات و آییننامه
- مهندس طراح ممکن است برای برخی اعضا (دهانههای خاص، سازههای حساس) زمانهای قالببرداری سختگیرانهتری تعیین کرده باشد.
- این موارد بر توصیههای عمومی ارجحیت دارد.
جمع بندی
- دمای هوا : سرعت هیدراسیون و کسب مقاومت را تعیین میکند.
- بتن هرچه سردتر، قالببرداری دیرتر / هرچه گرمتر، قالببرداری سریعتر (تا حدی که کیفیت و ترکها اجازه بدهند).
- برای ستونها و دیوارها معمولاً ۱–۳ روز در دمای معمولی کافی است.
- برای تیر و دال، حدود ۷–۱۰ روز در دمای متعادل لازم است.
- در هوای بسیار سرد، زمانها بهطور قابل ملاحظهای افزایش مییابد و در هوای خیلی گرم، کیفیت عملآوری مهمتر از سرعت قالببرداری است.
|
نوع قالب بندی |
دمای مجاور سطح بتن(درجه سیلیسیوس) |
||||
|
24 و بیشتر |
16 |
8 |
0 |
||
|
قالب های قائم، ساعت |
9 |
12 |
18 |
30 |
|
|
دال ها |
قالب زیرین، شبانه روز |
3 |
4 |
6 |
10 |
|
پایه های اطمینان، شبانه روز |
7 |
10 |
15 |
25 |
|
|
تیر ها |
قالب زیرین، شبانه روز |
7 |
10 |
15 |
25 |
|
پایه های اطمینان، شبانه روز |
10 |
14 |
21 |
36 |
|
محصولات و مطالب مرتبط :
- ضد یخ ملات سیمانی
- ضد یخ بتن مسلح (زودگیر بتن فاقد یون کلرید)
- زودگیر شاتکریت (بتن پاششی) مایع غیر قلیایی
- مایع زودگیر دوغاب های سیمانی تزریقی
- دیرگیر کننده بتن و نگهدارنده اسلامپ بتن
- پودر زودگیر شاتکریت ( بتن پاششی )
- زودگیر کننده و دیرگیر کننده های بتن
